施工工艺

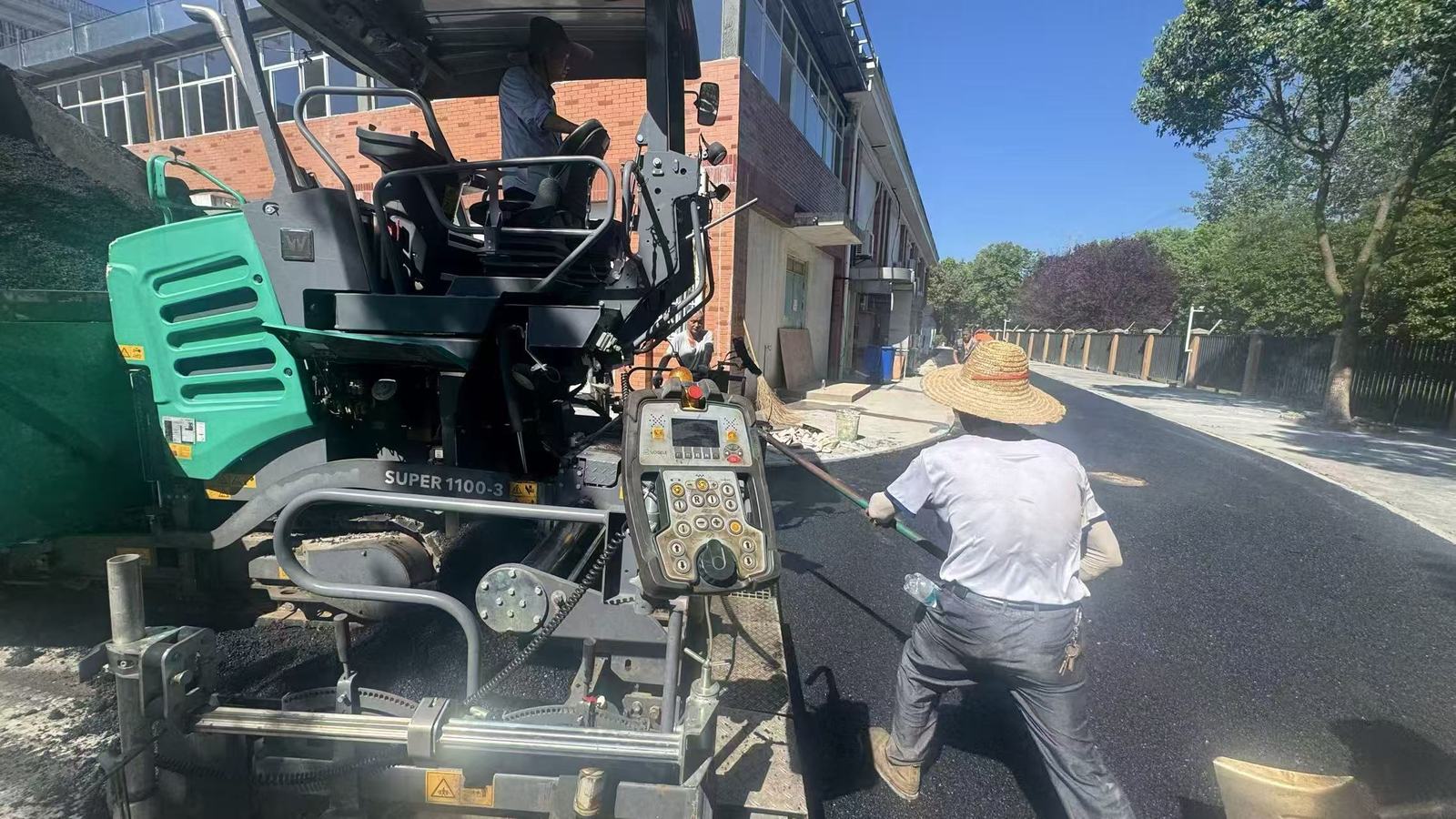

开学季校园道路赶工施工:如何在短工期内完成沥青摊铺

开学季校园道路赶工施工:如何在短工期内完成沥青摊铺

核心要点

  • 校园施工可用封闭时间短,通常集中在寒暑假,且需在开学前交付。
  • 短工期的关键在前期准备:基层修补、检查井、路缘石等工序尽量前置。
  • 自有沥青拌合站按摊铺节奏连续供料,减少待料与温度损失。
  • 摊铺机主路面连续摊铺、压路机紧跟碾压,边角配合人工与小型设备。
  • 分段流水施工、完成一段清理一段,降低对开学准备的影响。

不少学校总务和后勤负责人会问:暑假只剩一两周,甚至几天,校园道路还来得及铺沥青、赶在开学前完工吗?答案是:在前期准备充分、材料供应连续、机械配合顺畅的前提下,中小面积的校园道路沥青摊铺通常可以在较短封闭期内完成。本文从校园施工的工期特点出发,梳理短工期沥青摊铺需要把握的几个关键环节。

一、为什么校园施工工期普遍紧张

校园道路、操场和场馆周边区域在学期内人流密集,不宜大面积封闭施工,因此很多学校把路面改造、修补安排在寒暑假。夏季白天气温高,沥青混合料降温相对慢,有利于碾压成型,但同时也意味着施工人员需要在高温环境下作业,对现场组织和材料调度要求较高。临近开学时,校方通常还会安排保洁、设备进场等工作,路面施工可占用的时间进一步被压缩。

二、提前准备是赶工的前提

短工期施工的关键往往不在摊铺当天,而在前期准备是否充分。开工前需要完成现场勘查、路面病害排查、施工范围与标高确认、排水坡度测量,并与校方确认封闭区域、进出通道和作业时间。检查井升降、路缘石调整、基层修补等前期工序应尽量在摊铺前完成,避免沥青到场后出现等工、返工。对于地下管线、消防通道等位置,还需要提前标识并与校方交底,减少施工中的不确定因素。

三、自有拌合站供料保障连续摊铺

沥青摊铺一旦开始,不适合中途长时间断料。混合料需要在规定温度范围内完成摊铺和碾压,等待时间过长会导致温度下降、压实困难,影响路面成型质量。依托自有沥青拌合站,可以根据作业节奏安排生产和运输,按摊铺进度分车次供料,减少车辆积压和现场待料时间。校园内部道路通常较窄、转弯多,供料车辆的进出路线和卸料位置也需要提前规划,必要时安排小型车辆转运。

四、摊铺机与压路机组合作业

校园道路面积相对市政主干道较小,但边角、检查井、路缘石周边多,对收边和细节处理要求较高。常见的做法是摊铺机连续匀速摊铺主路面,压路机紧随其后完成初压、复压和终压,在混合料温度降至临界区间前达到压实度要求;对于机械难以到达的墙边、拐角、井盖周边,配合人工补料和小型压实设备处理。车库出入口、无障碍坡道等位置还需要做好找坡和防滑构造。学校操场、跑道等区域对基层平整度和坡度要求更高,可参考学校跑道沥青基层的施工要点。

五、质量控制不因赶工放松

工期紧并不意味着可以省略质量环节。施工中仍需关注混合料到场温度、摊铺厚度、平整度、压实遍数和接缝处理。校园道路检查井较多,井盖周边如果压实不到位,开放通行后容易出现沉降、跳车;新旧路面搭接处需要切割整齐、喷洒粘层油后再接顺。摊铺完成后应待路面充分冷却、达到开放条件后再放行,降低早期变形的可能。

六、工序与工期参考

以下为常见校园道路沥青摊铺的工序与参考工期,具体时长随施工面积、基层状况和天气调整,仅作排期参考:

工序参考工期关键要点
现场勘查与交底0.5–1 天确认范围、标高、排水坡度、封闭区域与进出场路线
基层处理与前期工序1–3 天病害修补、检查井升降、路缘石调整、地下管线标识
透层/粘层喷洒0.5 天清扫基面后喷洒透层或粘层油,增强层间结合
沥青摊铺与碾压0.5–2 天拌合站连续供料,摊铺机摊铺、压路机紧跟初压复压终压
收边清理与冷却开放0.5 天边角收边、接缝处理、清理现场,冷却达标后开放通行

七、尽量降低对开学的影响

施工组织上,可以把作业区域划分成若干段流水施工,完成一段、清理一段,减少对校园整体通行的影响。施工结束后及时清理路面遗料、标线周边杂物,恢复通行标识。合理的时间安排和现场隔离,有助于在尽量不影响校方开学准备的前提下完成施工。近期南京天印高级中学等校园道路项目,就是在开学前的有限窗口内完成摊铺并交付使用(详见南京天印高级中学沥青摊铺案例)。南京维优交通工程有限公司承接南京及周边学校、幼儿园、体育场馆的校园道路与运动场沥青施工,可结合校方开学时间安排作业计划,从材料生产到现场摊铺一体化组织实施。

常见问题

校园沥青摊铺一般需要几天?

具体时长取决于施工面积、基层状况和天气条件。中小面积的校园道路,在前期准备就绪、材料连续供应的情况下,摊铺与碾压通常可在一到两天内完成,加上前期基层处理和后期冷却,整体多在数天到一两周内。大面积运动场或需要重做基层的项目,工期会相应延长,建议结合实际工程量提前排期。

暑假时间短,来得及赶在开学前完工吗?

是否来得及主要看工程量和前期准备是否充分。建议尽早勘查现场、确定方案,把基层修补、检查井、路缘石等前期工序提前安排,沥青摊铺当天由拌合站连续供料、机械配合作业。施工方与校方提前确认封闭区域和开学节点,多数校园道路项目可以在暑期窗口内完成。

校园沥青施工需要特别注意哪些问题?

一是安全与隔离,施工区域需做好围挡和警示,避免师生误入;二是检查井、路缘石周边的收边和压实,减少后期沉降跳车;三是坡道、车库出入口的找坡与防滑;四是控制施工噪声和遗料,当日完工后及时清理。运动场、跑道区域还需关注基层平整度和排水坡度。
